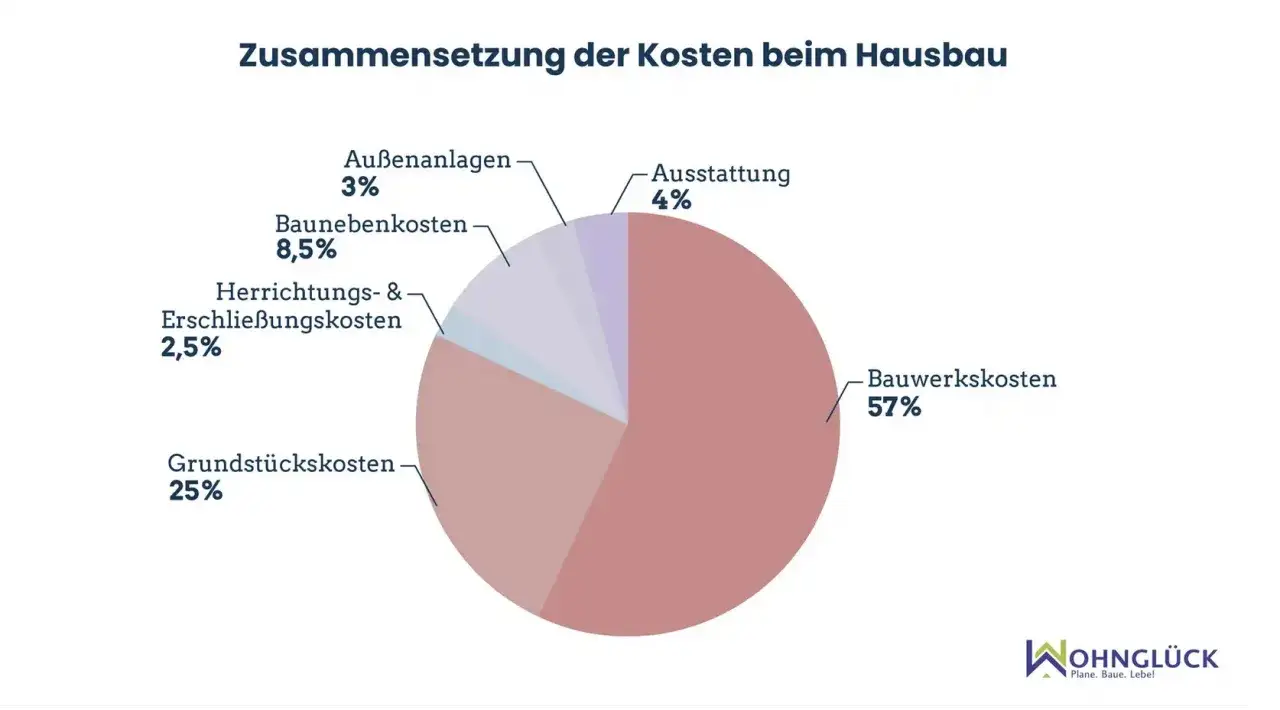

Ein Ausbauhaus kann den Einstieg ins eigene Haus deutlich planbarer machen, aber nur, wenn der Preis sauber auseinandergezogen wird: Was gehört zum Rohbau, was zum Innenausbau, und welche Positionen tauchen erst später auf? Genau diese Trennung entscheidet darüber, ob das Budget trägt oder schon vor dem Einzug aus dem Ruder läuft. Ich zeige hier, mit welchen Kosten ich in Deutschland 2026 rechne, wo die größten Preishebel liegen und wie sich Eigenleistung sinnvoll einordnen lässt.
Die wichtigste Zahl ist nicht der Rohbaupreis, sondern das Gesamtbudget bis zum Einzug
- Für ein Ausbauhaus liegt die realistische Planung 2026 meist bei 1.300 bis 2.400 Euro pro Quadratmeter.
- Bei 150 Quadratmetern ergibt das grob 195.000 bis 360.000 Euro ohne Grundstück und ohne viele Nebenkosten.
- Baunebenkosten, Hausanschlüsse, Bodenplatte oder Keller und Außenanlagen kommen fast immer zusätzlich dazu.
- Eigenleistung spart vor allem Lohnkosten, aber nur dann spürbar, wenn Zeit, Können und Koordination wirklich passen.
- Der Vergleich mit schlüsselfertig ist nur sinnvoll, wenn man den Innenausbau nicht mitrechnet, sondern das Gesamtpaket.

Was im Preis eines Ausbauhauses steckt und was fast immer zusätzlich kommt
Der Begriff ist nicht überall gleich definiert. Deshalb ist die Baubeschreibung wichtiger als der Prospekt: Ein Anbieter liefert die wetterfeste Hülle mit mehr Vorleistungen, ein anderer nur den eigentlichen Rohbau mit einer groben Grundinstallation. Für mich ist ein Ausbauhaus erst dann sauber kalkulierbar, wenn klar ist, welche Gewerke der Hersteller übernimmt und welche Arbeiten beim Bauherrn landen.
| Leistung | Meist enthalten | Oft nicht enthalten |
|---|---|---|
| Tragende Hülle | Außenwände, Dach, Fenster, Außentüren | Keine nennenswerten Zusatzarbeiten |
| Grundinstallation | Rohinstallation für Strom, Wasser und Heizung | Endmontage, Feininstallation, Inbetriebnahme |
| Innenausbau | Selten oder nur in Teilbereichen | Böden, Wandoberflächen, Innentüren, Malerarbeiten |
| Sanitär und Bad | Oft nur Leitungen oder Vorinstallation | Keramik, Armaturen, Möbel, Dusche, Spiegel, Zubehör |
| Außenanlagen | Nein | Terrasse, Wege, Zaun, Garten, Carport |
Gerade im Holzbau ist die schnell geschlossene Hülle ein Vorteil, weil der Innenausbau wettergeschützt und vergleichsweise zügig starten kann. Das spart aber nur dann wirklich Geld, wenn die restliche Planung ebenso sauber ist wie die Konstruktion selbst. Damit ist die Leistungsgrenze geklärt, und erst danach lohnt sich die eigentliche Preisfrage.
Mit welchen Beträgen ich 2026 realistisch rechne
Für 2026 setze ich die Kosten nicht an einem einzigen Preis fest. Schwäbisch Hall nennt aktuell 900 bis 1.500 Euro pro Quadratmeter für den Rohbau und 400 bis 900 Euro pro Quadratmeter für den Innenausbau; FertighausWelt kommt bei einem typischen 150-Quadratmeter-Haus allein für Material im Innenausbau auf rund 100.000 Euro. Daraus ergibt sich eine Praxis-Spanne, die je nach Ausbaustufe und Eigenleistung deutlich auseinanderlaufen kann.Ich würde die Kalkulation deshalb in drei Korridore aufteilen. Das ist keine Norm, aber eine brauchbare Arbeitslogik für die Bauplanung:
| Ausbauniveau | Typischer Quadratmeterpreis | Passt zu |
|---|---|---|
| Einfach | ca. 1.300 bis 1.700 Euro/m² | schlanke Ausstattung, viel Eigenleistung, wenige Sonderwünsche |
| Solide geplant | ca. 1.700 bis 2.100 Euro/m² | Standardausstattung, teilweise Handwerker, teilweise Selbstleistung |
| Komfortabel | ca. 2.100 bis 2.400 Euro/m² | gehobene Oberflächen, mehr Technik, wenig Selbstausbau |
| Wohnfläche | Einfach kalkuliert | Solide kalkuliert | Komfortabel kalkuliert |
|---|---|---|---|
| 120 m² | 156.000 Euro | 204.000 Euro | 288.000 Euro |
| 140 m² | 182.000 Euro | 238.000 Euro | 336.000 Euro |
| 150 m² | 195.000 Euro | 255.000 Euro | 360.000 Euro |
| 160 m² | 208.000 Euro | 272.000 Euro | 384.000 Euro |
Diese Werte gelten nur für Haus und Ausbau, nicht für Grundstück, Bodenplatte oder Keller, Hausanschlüsse und weitere Nebenkosten. Wer ein Ausbauhaus nur mit dem reinen Paketpreis vergleicht, unterschätzt das Budget fast immer. Die nächste Hürde liegt deshalb meist nicht im Hauspreis, sondern in allen Positionen, die Anbieter gern getrennt ausweisen.
Diese Zusatzkosten reißen das Budget oft auf
In der Praxis verschiebt sich die Rechnung schnell, weil der Hauspreis nur ein Teil des Gesamtprojekts ist. Die typischen Kostentreiber sind nicht spektakulär, aber sie summieren sich zuverlässig.
| Zusatzposten | Grobe Orientierung | Warum er oft unterschätzt wird |
|---|---|---|
| Bodenplatte oder Keller | Bodenplatte oft rund 20.000 bis 35.000 Euro, Keller deutlich mehr | Ohne Fundament steht das Haus nicht, im Paketpreis ist es aber nicht immer enthalten |
| Hausanschlüsse | häufig 10.000 bis 25.000 Euro | Strom, Wasser, Abwasser und Telekommunikation kommen separat |
| Baunebenkosten | meist 15 bis 20 Prozent der Baukosten | Planung, Genehmigung, Vermessung, Versicherungen und Zwischenfinanzierung laufen nebenher |
| Außenanlagen | oft 20.000 bis 50.000 Euro oder mehr | Wege, Terrasse, Zaun, Carport und Garten wirken klein, sind aber echte Budgetblöcke |
| Küche und Möbel | je nach Anspruch 10.000 Euro bis deutlich darüber | Im Ausbauhaus ist die Küche fast nie automatisch mitgedacht |
Genau an dieser Stelle wird aus einer scheinbar günstigen Lösung schnell ein normales Bauprojekt mit normalem Kostendruck. Ich plane deshalb immer mit einem eigenen Puffer für Nebenpositionen, nicht nur für das Haus selbst. Wer dort zu knapp rechnet, verliert den Preisvorteil später an Nachträge und Zusatzgewerke.
Wo Eigenleistung wirklich spart und wo ich lieber nicht spare
Eigenleistung ist beim Ausbauhaus kein Bonus, sondern der Kern des Modells. Sie spart vor allem Lohnkosten, nicht Materialkosten, und sie lohnt sich nur dann, wenn sie fachlich sauber und termintreu umgesetzt wird. Als grobe Orientierung gilt: Wer mindestens 10 bis 20 Prozent der Arbeitskosten selbst übernehmen kann, schafft spürbare Entlastung. In vielen Fällen sind 10.000 bis 30.000 Euro Ersparnis realistisch, manchmal mehr, aber nie ohne Gegenleistung in Form von Zeit und Organisation.
Hier ist Selbermachen oft sinnvoll
- Malerarbeiten und Spachteln
- einfache Trockenbauarbeiten
- Bodenbeläge mit überschaubarer Verlegeart
- Montage von Innentüren und Zargen
- einfache Garten- und Aufräumarbeiten auf der Baustelle
Lesen Sie auch: Keller oder Bodenplatte? Die kluge Entscheidung für dein Haus
Hier würde ich Fachbetriebe beauftragen
- Elektroinstallation
- Sanitär und Trinkwasserführung
- Heizung und hydraulischer Abgleich
- Abdichtung in Nassräumen
- Estrich und alle Arbeiten mit Folgeschäden bei Fehlern
Die Erfahrung ist immer dieselbe: Wer Zeit, Werkzeug und handwerkliche Sicherheit hat, kann mit Eigenleistung viel sparen. Wer nur auf den rechnerischen Vorteil schaut, ohne den Zeitplan mitzurechnen, zahlt oft über Mietdauer, Nacharbeiten oder Verzögerungen drauf. Deshalb stelle ich mir nicht die Frage, ob ich irgendetwas selbst machen kann, sondern ob ich es rechtzeitig und in guter Qualität fertig bekomme. So wird aus der Selbstleistung ein echter Hebel und nicht nur ein schönes Versprechen auf dem Papier.
Ausbauhaus oder schlüsselfertig was für wen besser passt
Der Preisvorteil liegt beim Ausbauhaus oft bei 20 bis 30 Prozent gegenüber schlüsselfertig, manchmal auch etwas darunter oder darüber. Das klingt attraktiv, verliert aber an Wirkung, wenn fast alle Gewerke doch fremd vergeben werden. Dann bleibt vom Vorteil oft nur mehr Koordinationsaufwand übrig.
| Kriterium | Ausbauhaus | Schlüsselfertig |
|---|---|---|
| Preis auf dem Papier | niedriger | höher |
| Planungsaufwand | hoch | deutlich geringer |
| Eigenleistung | zentral für die Ersparnis | meist kaum relevant |
| Zeit bis zum Einzug | oft länger | meist kürzer und besser kalkulierbar |
| Risiko von Nachträgen | höher, wenn der Ausbau nicht exakt geplant ist | tendenziell geringer |
| Geeignet für | handwerklich versierte Bauherren mit Zeit und Steuerungswillen | Bauherren mit wenig Zeit oder wenig Baupraxis |
Ich würde das Modell vor allem dann wählen, wenn die Familie wirklich mitarbeitet oder der Bauherr handwerklich sicher ist und Gewerke sinnvoll bündeln kann. Gerade im Holzbau kommt dazu: Die Hülle geht oft schnell, trocken und präzise hoch, aber die gute Energieeffizienz entsteht erst im Zusammenspiel aus Dämmung, Luftdichtheit, Fenstern und Haustechnik. Wer das vernachlässigt, spart am falschen Ende. Damit wird Budgetplanung zum Steuerungsinstrument statt zum Ratespiel.
So plane ich das Budget ohne böse Überraschungen
Die sicherste Kalkulation ist die, die mehrere Ebenen trennt. Ich gehe bei einem Ausbauhaus immer in derselben Reihenfolge vor, weil sonst Vergleich und Finanzierung schnell unklar werden.
- Ich trenne Hauspreis, Innenausbau, Baunebenkosten, Grundstück und Außenanlagen von Anfang an.
- Ich lasse mir die Baubeschreibung gewerkeweise auflisten: Was ist Standard, was kostet Aufpreis, was ist gar nicht enthalten?
- Ich plane für Innenausbau und Nebenkosten einen Puffer von 10 bis 15 Prozent, bei hoher Unsicherheit eher mehr.
- Ich prüfe, ob die Finanzierung Eigenleistung nur teilweise anerkennt. Auf die volle Bankbewertung würde ich mich nie verlassen.
- Ich lege fest, in welcher Reihenfolge die Gewerke laufen, damit nicht Material, Trocknungszeiten oder Abstimmung den Einzug verschieben.
Besonders wichtig ist für mich die Trennung von Zeit und Geld. Eine niedrige Rechnung nützt wenig, wenn die Baustelle Monate länger dauert und dadurch Miete, Zwischenfinanzierung oder doppelte Belastungen steigen. Wer das von Anfang an sauber einpreist, trifft deutlich bessere Entscheidungen. Vor der Unterschrift prüfe ich deshalb immer drei Punkte, die später teuer werden können.
Drei Prüfungen vor der Unterschrift, die ich nie überspringe
Der letzte Kostencheck ist oft der wichtigste. Er zeigt nicht nur, ob der Preis passt, sondern auch, ob das Projekt in der Realität machbar ist.
- Leistungsgrenze: Ich prüfe exakt, welche Arbeiten wirklich im Vertrag stehen und welche erst später dazukommen.
- Festpreis und Nachträge: Ich kläre, wie lange der Preis gilt und was bei Sonderwünschen oder Verzögerungen passiert.
- Puffer und Verantwortung: Ich lege fest, wer welche Eigenleistung übernimmt, und ich rechne einen realistischen Reservebetrag ein.
Am Ende ist das Ausbauhaus kein Sparmodell für jede Baufamilie, sondern eine Bauform mit klarer Gegenleistung: weniger Fremdleistung, mehr Eigenverantwortung. Wer die Kosten sauber trennt, realistisch kalkuliert und den Innenausbau nicht schönt, bekommt ein gut steuerbares Bauprojekt. Wer dagegen nur auf den Rohbaupreis schaut, zahlt den Unterschied später oft über Nachträge, Zeitverlust oder zu knapp geplante Ausstattung.
