Das Architektenhonorar entscheidet beim Hausbau oft früher über den Spielraum als die spätere Baustelle. Wer die Logik dahinter versteht, kann Angebote sauber vergleichen, Leistungsphasen richtig einordnen und Zusatzkosten rechtzeitig erkennen. Genau darum geht es hier: um die Zusammensetzung des Honorars, die üblichen Abrechnungsmodelle und die Punkte, die bei einer soliden Hausbauplanung den größten Unterschied machen.
Die wichtigsten Punkte auf einen Blick
- Die HOAI liefert 2026 vor allem einen Orientierungsrahmen; Honorare können frei vereinbart werden.
- Entscheidend sind nicht die kompletten Baukosten, sondern anrechenbare Kosten, Honorarzone und Leistungsphasen.
- Bei Gebäuden und Innenräumen macht die Bauüberwachung in der Regel den größten Anteil aus.
- Nebenkosten wie Reisen, Drucke oder ein Baustellenbüro kommen häufig zusätzlich dazu, wenn sie nicht anders vereinbart sind.
- Besondere Leistungen sollten immer separat benannt werden, sonst wird die Rechnung schnell unklar.
- Gerade bei Holzbau und energieeffizienten Häusern lohnt sich ein sauber definierter Leistungsumfang, weil Schnittstellen mehr Koordination brauchen.
Wie sich das Architektenhonorar im Hausbau zusammensetzt
Das Bundeswirtschaftsministerium weist darauf hin, dass Honorare für Architektenleistungen frei vereinbart werden können; die HOAI liefert dafür den Orientierungsrahmen. In der Praxis trenne ich das Honorar immer in anrechenbare Kosten, Honorarzone, Leistungsphasen, besondere Leistungen und Nebenkosten. Genau diese Trennung entscheidet darüber, ob ein Angebot wirklich vergleichbar ist oder nur auf den ersten Blick günstig wirkt.
Für den Neubau ist wichtig: Nicht die gesamte Bausumme fließt in die Rechnung. Bei Gebäuden und zugehörigen baulichen Anlagen sind zum Beispiel nur 55 Prozent der Baukonstruktionskosten und 10 Prozent der Kosten der Technischen Anlagen anrechenbar. Bei Umbau und Modernisierung zählt zusätzlich vorhandene Substanz, wenn sie technisch oder gestalterisch mitverarbeitet wird.
| Baustein | Was er abbildet | Worauf ich achte |
|---|---|---|
| Anrechenbare Kosten | Die Kostenbasis, auf der das Honorar berechnet wird | Nur ein Teil der Baukosten ist honorarrelevant |
| Honorarzone | Der Schwierigkeitsgrad der Planung | Mehr Komplexität bedeutet meist einen höheren Orientierungswert |
| Leistungsphasen | Welche Planungsabschnitte tatsächlich beauftragt sind | Ohne vollständige Beauftragung sinkt das Honorar entsprechend |
| Besondere Leistungen | Zusätzliche Aufgaben außerhalb der Grundleistungen | Nur sauber benennen, wenn sie wirklich gebraucht werden |
| Nebenkosten | Reisen, Drucke, Baustellenbüro und ähnliche Aufwendungen | Pausschale oder Einzelabrechnung vorher festlegen |
Dass diese Basis nicht statisch ist, sieht man schon an den Baupreisen: Das Statistische Bundesamt meldete für Februar 2026 einen Anstieg der Neubaupreise für Wohngebäude um 3,3 Prozent gegenüber dem Vorjahr. Für die Praxis heißt das: Eine zu knapp kalkulierte Kostenbasis kann die Honorarplanung genauso durcheinanderbringen wie die Baufinanzierung. Sobald diese Grundlage steht, lohnt der Blick auf die Leistungsphasen, denn dort verteilt sich der eigentliche Arbeitsaufwand.

Welche Leistungsphasen den größten Teil ausmachen

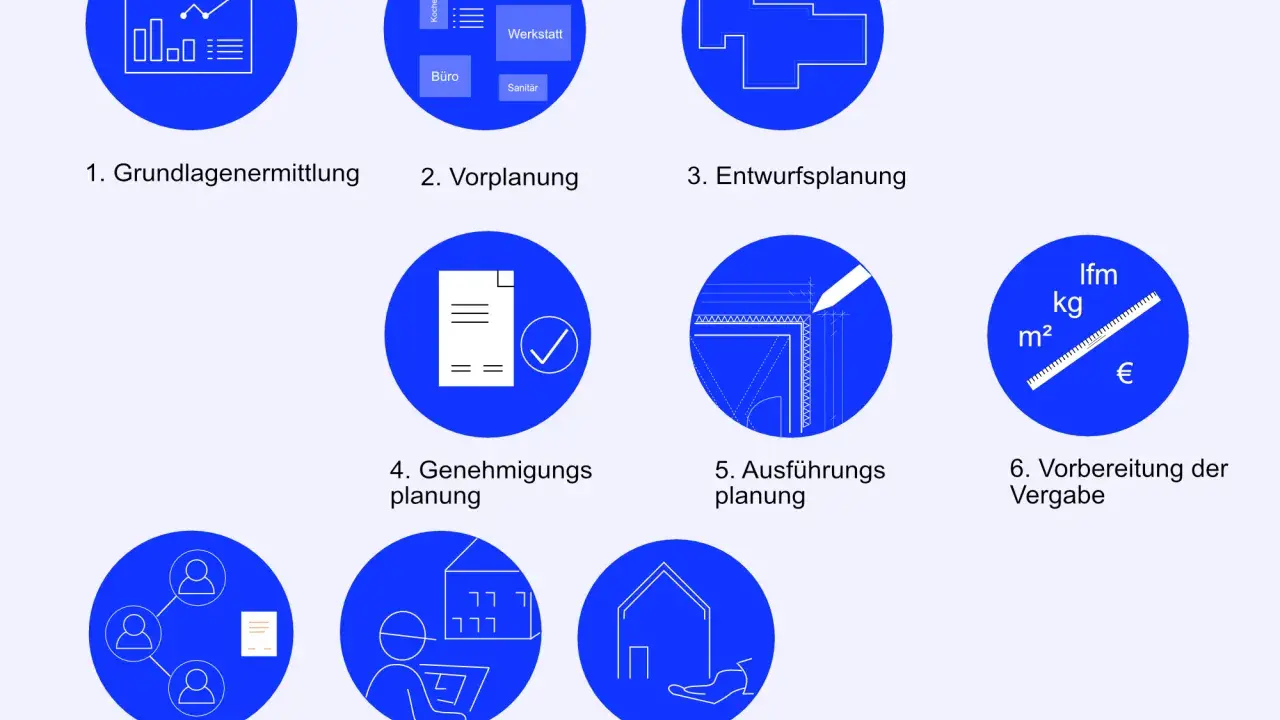

Bei Gebäuden ist das Honorar in neun Leistungsphasen gegliedert. Das klingt technisch, ist aber für Bauherren sehr hilfreich, weil sich damit schnell erkennen lässt, wofür bezahlt wird. Die größten Blöcke liegen nicht am Anfang, sondern in der detaillierten Planung und in der Bauüberwachung.
| Leistungsphase | Anteil bei Gebäuden und Innenräumen | Was dabei typischerweise passiert |
|---|---|---|
| LPH 1 Grundlagenermittlung | 2 % | Bedarf klären, Ziele, Rahmen und Grundstück verstehen |
| LPH 2 Vorplanung | 7 % | Erste Varianten, Grobkosten, Abstimmung der Richtung |
| LPH 3 Entwurfsplanung | 15 % | Der Entwurf wird belastbar und kostenseitig prüfbar |
| LPH 4 Genehmigungsplanung | 3 % bei Gebäuden, 2 % bei Innenräumen | Unterlagen für die Baugenehmigung vorbereiten |
| LPH 5 Ausführungsplanung | 25 % bei Gebäuden, 30 % bei Innenräumen | Details, Anschlüsse und Ausführung so präzisieren, dass gebaut werden kann |
| LPH 6 Vorbereitung der Vergabe | 10 % bei Gebäuden, 7 % bei Innenräumen | Leistungen beschreiben und Angebote einholbar machen |
| LPH 7 Mitwirkung bei der Vergabe | 4 % bei Gebäuden, 3 % bei Innenräumen | Angebote prüfen, vergleichen und mitverhandeln |
| LPH 8 Objektüberwachung | 32 % | Bauausführung begleiten, Qualität sichern, Mängel früh erkennen |
| LPH 9 Objektbetreuung | 2 % | Nachlauf, Dokumentation und Restpunkte nach dem Bau |
In Summe machen die Phasen 1 bis 4 zusammen 27 Prozent aus, also vor allem die gedankliche und genehmigungsreife Vorbereitung. Die Phasen 5 bis 8 kommen zusammen auf 71 Prozent, und genau hier steckt der große Aufwand, den viele Bauherren unterschätzen. Ich sehe in der Praxis oft den gleichen Fehler: Ein Angebot wird mit einem „Planungspaket“ verglichen, ohne zu prüfen, ob die Bauüberwachung überhaupt enthalten ist. Genau an diesem Punkt unterscheiden sich die Angebote in der Praxis am stärksten.
Welche Abrechnungsmodelle in der Praxis vorkommen
Das Honorar kann auf unterschiedliche Weise vereinbart werden. Ich halte es für sinnvoll, das Modell schon im ersten Gespräch festzulegen, denn es beeinflusst nicht nur die Kosten, sondern auch die Verteilung des Risikos zwischen Bauherr und Planer. Wichtig ist außerdem die Textform: Ohne saubere Vereinbarung greift für Grundleistungen der Basishonorarsatz.
| Modell | Wann es gut passt | Vorteil | Risiko |
|---|---|---|---|
| HOAI-orientierte Vereinbarung | Klassischer Neubau mit klarer Leistungsbeschreibung | Transparenter Bezug zu Kostenbasis, Zone und Phasen | Ohne saubere Einstufung wird der Vergleich schnell ungenau |
| Pauschalhonorar | Wenn der Umfang sehr klar abgegrenzt ist | Hohe Planungssicherheit für das Budget | Änderungen führen oft zu Nachträgen |
| Zeithonorar | Bei Beratungen, Varianten oder offenen Entscheidungsprozessen | Flexibel und fair für unklare Aufgaben | Das Budget kann laufen, wenn Entscheidungen spät fallen |
| Teilleistungen | Wenn nur Entwurf, Genehmigung oder Ausschreibung gebraucht werden | Man bezahlt nur, was man wirklich beauftragt | Schnittstellen zwischen den Beteiligten müssen sauber geregelt sein |
Gerade bei Verbrauchern muss vor der verbindlichen Vertragserklärung darauf hingewiesen werden, dass auch ein höheres oder niedrigeres Honorar als die Tabellenwerte vereinbart werden kann. Wird dieser Hinweis nicht oder zu spät gegeben, kann ein höher vereinbartes Honorar auf den Basishonorarsatz zurückfallen. Für mich ist das kein juristisches Detail am Rand, sondern einer der wichtigsten Punkte überhaupt: Ein guter Vertrag ist nicht nur billig oder teuer, sondern verständlich, belastbar und vollständig. Damit ist die Rechnung nicht nur rechtlich sauber, sondern auch im Alltag besser steuerbar.
Ein Rechenbeispiel für den Hausbau
Damit die Größenordnung greifbar wird: Bei 300.000 Euro anrechenbaren Kosten liegt der Orientierungsrahmen für ein Gebäude je nach Honorarzone grob zwischen 28.750 und 61.095 Euro netto für das komplette Leistungsbild. In einer mittleren Einordnung wie Zone III sind 39.981 bis 49.864 Euro netto hinterlegt. Wer davon nur die Phasen 1 bis 4 beauftragt, landet bei 27 Prozent dieser Summe, also grob bei 10.800 bis 13.500 Euro netto. Nebenkosten und Umsatzsteuer kommen zusätzlich obendrauf.
Das zeigt zwei Dinge sehr klar: Erstens ist das Architektenhonorar nicht einfach ein fixer Prozentsatz der Bausumme. Zweitens kann die gleiche Planung je nach Umfang, Komplexität und Phase spürbar anders ausfallen. Ich rate deshalb, immer mit einem Rechenblatt zu arbeiten, das die Kostenbasis, die Honorarzone und die beauftragten Phasen nebeneinander zeigt. Alles andere ist für einen Neubau zu ungenau.
Besonders hilfreich wird das, wenn während der Planung noch Änderungen kommen. Wer früh weiß, welche Phase wie stark ins Gewicht fällt, kann Änderungen gezielt dort stoppen, wo sie noch wenig Kosten verursachen. Gerade Holzbau oder energieeffiziente Häuser machen Abweichungen schnell sichtbar.
Warum Holzbau und energieeffizientes Bauen den Aufwand verschieben
Ein Holzhaus ist nicht automatisch teurer in der Planung, aber selten so standardisiert wie ein nüchterner 08/15-Neubau. Die Abstimmung von Tragwerk, Wandaufbau, Feuchteschutz, Schallschutz und Anschlussdetails braucht oft mehr Schleifen. Genau dort entstehen zusätzliche Stunden oder besondere Leistungen, nicht beim Material selbst.
Bei energieeffizienten Häusern gilt dasselbe in anderer Form: Wärmeschutz, Lüftungskonzept, Wärmebrücken, Förderunterlagen und die Abstimmung mit Energieberatung oder Fachplanung müssen sauber verteilt sein. Ich rate, diese Schnittstellen schon vor Vertragsunterschrift festzulegen, sonst landet später jede Rückfrage in einer unklaren Zusatzposition.
Lesen Sie auch: Solarcarport Baugenehmigung - Was Sie wissen müssen
Wenn Bestand statt Neubau im Spiel ist
Sobald ein Umbau oder eine Modernisierung dazukommt, ändert sich die Rechnung oft spürbar. Die HOAI sieht für solche Fälle einen Zuschlag vor, der nach Schwierigkeitsgrad vereinbart wird; ohne besondere Vereinbarung gilt bei durchschnittlicher Schwierigkeit ein Zuschlag von 20 Prozent. Für Gebäude kann der vereinbarte Zuschlag bei durchschnittlichem Schwierigkeitsgrad bis zu 33 Prozent reichen, bei Innenräumen sogar bis zu 50 Prozent. Zusätzlich muss vorhandene Bausubstanz, die mitverarbeitet wird, ausdrücklich und mit Wertansatz festgehalten werden.
Gerade bei Holzbau-Aufstockungen oder Sanierungen mit hoher Energieeffizienz hängt der Aufwand damit weniger am Baustoff als an den Schnittstellen. Wer das vorab sauber aufteilt, vermeidet später Diskussionen über angeblich „versteckte“ Mehrarbeit.
Worauf ich bei einem Architektenvertrag für ein Einfamilienhaus bestehe
- Welche Leistungsphasen sind konkret beauftragt?
- Welche Honorarzone wurde angesetzt und warum?
- Auf welcher Kostenbasis beruht die Kalkulation, und welcher Stand der Kostenermittlung gilt?
- Welche Varianten, Schleifen und Bemusterungen sind enthalten?
- Welche Nebenkosten werden pauschal, welche nach Nachweis abgerechnet?
- Welche besonderen Leistungen sind separat bepreist?
- Wie laufen Abschlagszahlungen und Rechnungsstellung?
- Wer koordiniert Tragwerk, Energieberatung und weitere Fachplaner?
Mein praktischer Maßstab ist einfach: Ein gutes Angebot ist nicht das billigste, sondern das, bei dem Umfang, Risiko und Nachträge nachvollziehbar sind. Wenn diese Punkte vorab geklärt sind, bleibt die Hausbauplanung kalkulierbar, auch wenn sich der Entwurf noch verändert oder das Projekt in Richtung Holzbau und Effizienz weiter verdichtet.
